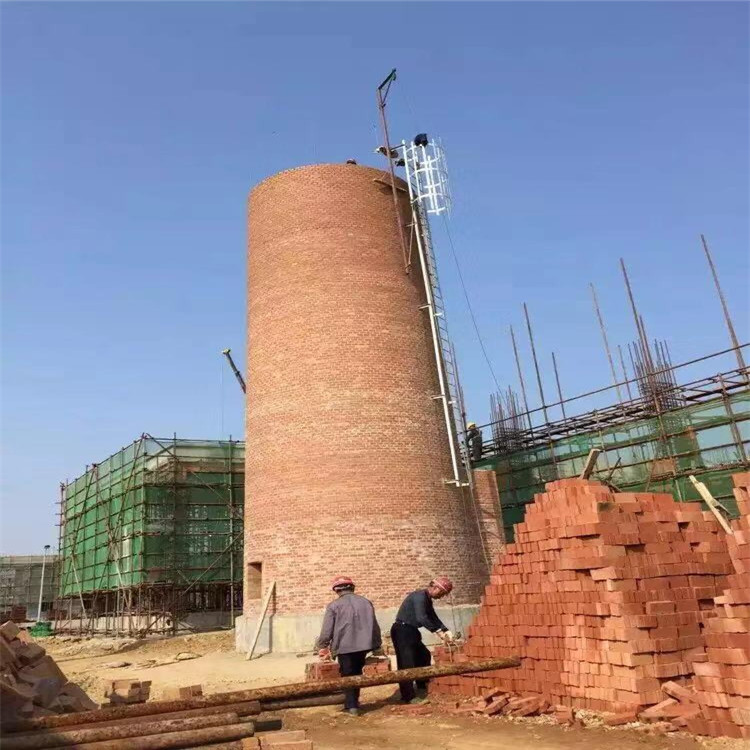

煙囪不停產拆除加高新方案 經過多年的不斷發展和強大施工隊伍,專研施工技術,提高施工質量。公司已成為集科研、設計、開發、施工為一體的綜合性建修防腐、磚煙囪新建、水泥煙囪新建高空作業企業,并具備國家高空作業二級資質,防腐保溫專業承包二級資質。 為徹底解決金昌冶煉廠環保問題,積極踐行綠色發展理念,2017年4月20日金昌冶煉廠實行永久性關停,按照“退城入園、轉型升級”思路,啟動實施金昌冶煉廠異地搬遷改造升級項目。今年,為進一步踐行長江大保護和生態環境保護工作,全面落實廠區環境整治,該企業主動對廠區熔煉區域及制酸區域的兩座相對獨立的高度約120米,底部外徑約10米,頂部外徑約6米的鋼筋混凝土煙囪實施人工拆除。
近日,工人手工拆除紹興城東區塊最后兩根高100米的大煙囪。這兩根大煙囪在紹興市新民熱電有限公司(原紹興城東熱電廠)內,城南大道和會稽路交叉口。隨著近幾年環保排放要求不斷提高,以及周邊印染廠和化纖廠的逐漸搬離,紹興城東熱電廠在2018年3月17日就不再接受生活垃圾,2018年7月10日,根據紹興市越城區政府淘汰落后產能的工作部署要求,公司實施了整體停運。近日,大煙囪所在地塊拆遷。這兩根大煙囪進入倒計時階段,已經啟動拆除工作。
主要煙囪拆除施工工藝: 施工人員攀爬煙囪筒身外壁鋼爬梯時,因煙囪長期沒有維修和腐蝕,煙囪外壁鋼爬梯腐蝕嚴重,攀爬時,施工人員必須帶好安全帶,對每個鋼爬梯,先進行檢查、搖動、試拉確定完好時,方可攀爬。施工人員爬到煙囪頂口時帶好安全帶,在煙囪頂口橫放一塊木板(模板長度伸出煙囪頂口10cm、寬度為30cm、厚度為4cm)。施工人員站在木板與頂口上,進行煙囪拆除。 -------------------------------------------------------- 施工現場做到凈、 文明施工管理原則進行動態管理 現場管理根據施工組織設計中的施工總平面布置和當?shù)卣爸鞴懿块T對場容的有關規定及依據,進行動態管理。 建立崗位責任制 按專業分工種實行現場管理崗位責任制,對現場管理的目標進行層層分解,落實到有關專業和工種,這是實施文明施工崗位責任制的基本任務。為明確責任,可通過施工任務單或承包合同落實到責任者。對文明施工的檢查工作要從工程開工開始做起,直到竣工交驗為止。由于施工現場情況復雜,也可能出現三不管的死角,
拆除工程的特點及針對性措施 (1)、50米煙囪人工拆除全部為高空作業,安全隱患大。人工拆除采用的工具主要為電鎬,電鎬從地面直接拉線,難度較大。 針對性措施: 分段拆除,每段拆除高度1.2米,采用懸挑操作平臺,平臺防護欄高1.0米,欄桿中部、頂部用Φ18棕繩穿孔(Φ22螺母孔)圍成一個圓,每拆除完一段后下移操作平臺,以此類推拆除至地面。 將電線用塑料套管垂直固定在爬梯、操作平臺上,這樣可以解決人工拆除使用電鎬的問題。 所有參與煙囪拆除施工的人員定期進行體格檢查,凡患有高血壓、心臟病等不適合高空作業人員,不得上操作平臺作業。搭(拆)操作平臺必須由經安全技術教育的架子工承擔,架子工持證上崗。 曾幾何時,桃紡的煙囪冒出的黑煙廢氣,一度成為周圍居民投訴的熱點,而隨著今天下午的拆除爆破,一切污染與記憶,都將成為過去。9月4日下午16時34分,銅陵有色金屬集團股份有限公司金昌冶煉廠廠區內一座高度約120米的鋼筋混凝土煙囪,在沉悶的斷裂聲中朝東南方向緩緩倒下。這座在銅陵城區聳立了37年的大煙囪,倒下時間僅用了5秒。
|
