拆除混凝土煙囪——專業的施工團隊 拆除混凝土煙囪在檢查中要特別注意,一旦發現要及時協調,重新落實,消滅死角。文明衛生管理措施項目全體參建人員應嚴格按公司規定,著統一服裝,分工種戴不同顏色的安全帽。門口設保安人員,日夜二十四小時值班,工地施工人員一律佩帶工地的出入卡,確保工地施工安全。工地主要道口設置醒目的“五牌一圖”(工程名稱牌、工程概況牌、職工守則牌、文明安全守則牌、門衛制度牌及施工平面圖)。工地備有環境衛生宣傳標牌和責任區包干圖。

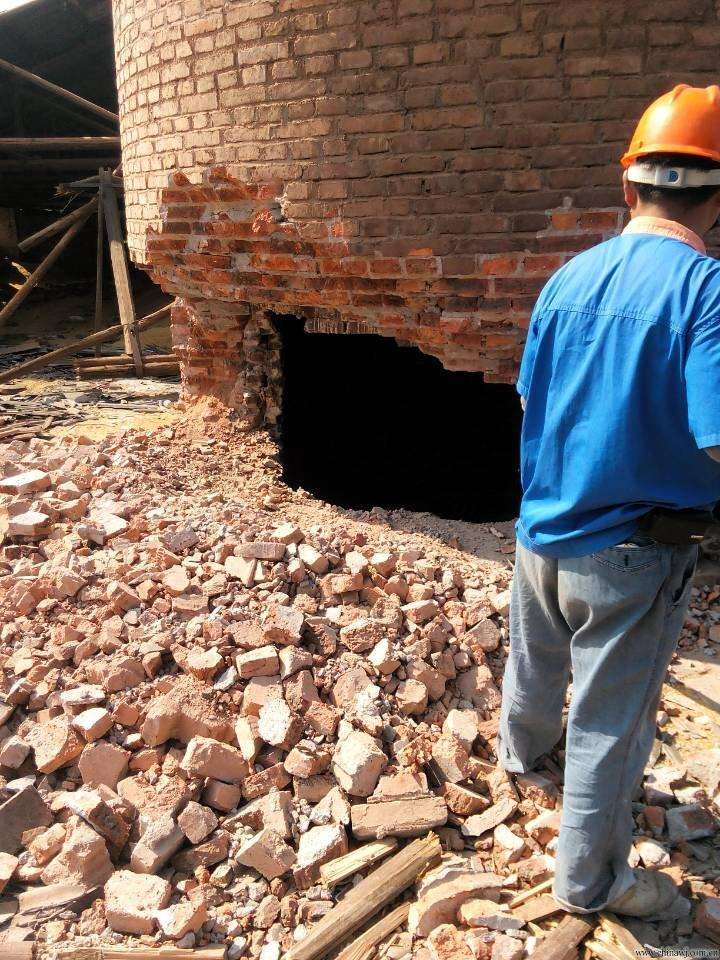

環境衛生措施項目負責人負責:對施工環境管理的要求向有關方施加影響,并檢查項目部的執行情況。施工員負責:噪聲監視,并將噪聲排放量測量的結果向項目負責人匯報;控制施工可能造成的污染的預防。

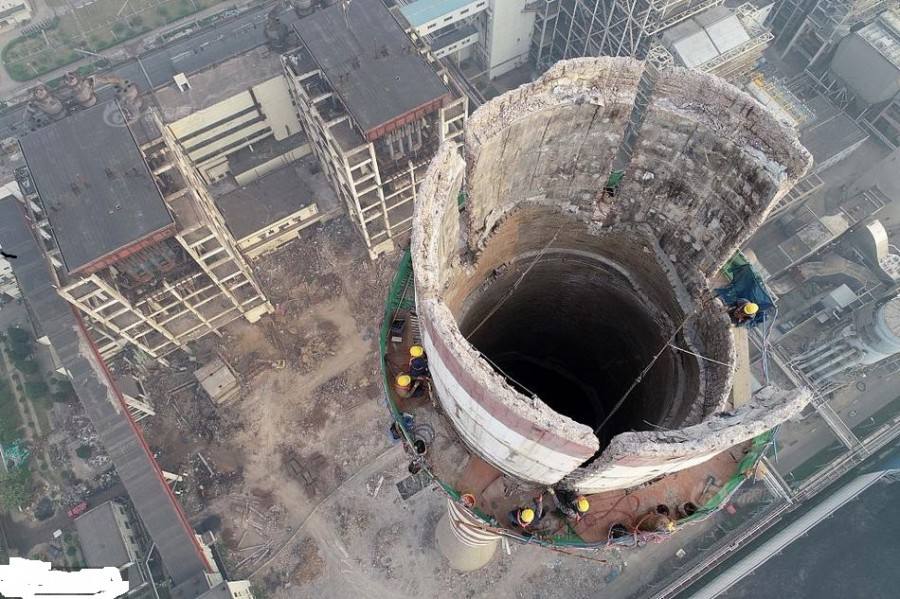

施工方法和工序: 2.1 施工工序: 磚煙囪拆除工器具準備?→拆除施工腳手架搭設→安全設施防護搭設→拆除器具架設→煙囪筒身附屬設施拆除→人工拆除煙囪筒身→垃圾清理→拆除全部施工腳手架→場地清潔(含廢磚料外運)。 2.2施工方法: 2.2.1.人工拆除前,將煙囪通風口作為出渣口,根據現場情況擴大施工洞,采用人工鏟鍬或小挖土機出渣并裝車轉運至廠內業主方指定位置。 2.2.2.施工人員在腳手架上,安全帶掛在鋼管或煙囪端口安全固定處,用電風鎬、手錘由外向內將筒體逐塊拆除,使渣塊全由筒體內部墜入煙囪內地面。 2.2.3.晚上嚴禁拆除作業,晚上可以安排清渣,利于白天繼續拆除。嚴禁煙囪拆除與清渣同時進行。 2.2.4.施工用腳手架隨施工面的降低同時降低,但腳手架必須始終保持高出施工面1.5米至2米,以防止渣塊飛出腳手架防護層。 2.2.5.氧氣等設備置于地平面,僅氣割槍在施工面上,邊拆除邊燒斷避雷線。(截斷長度不大于1米)。 2.2.6.在行人通道下方要掛上明顯的交通標志,夜間要掛上紅燈,以此來提示行人安全。 2.2.7.拆下來的塊不得超過15cm×25cm。煙囪拆除施工人員上下聯系利用對講機進行溝通。 2.2.8.在煙囪拆除時,我公司安排一名專職安全監督員,監督施工安全。 2.2.9.腳手架搭設過程中增設避雷裝置,防止施工過程中有陰雨天,確保煙囪拆除過程中的構筑物和施工人員安全。
|
