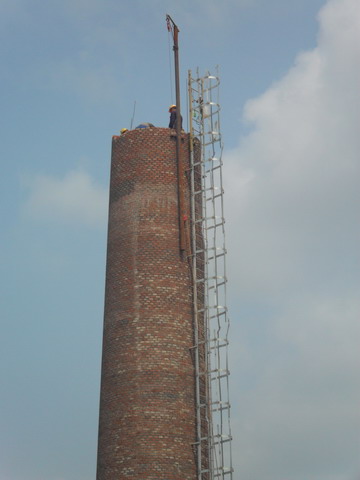

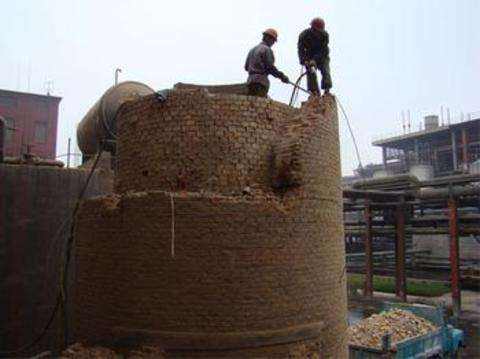

鍋爐煙囪人工拆除工程 一、煙囪拆除編制依據說明: (1)業主提供的煙囪拆除現場察看。 (2)《60m磚煙囪國標施工圖》04G211 (3)《煙囪設計規范》GBJ51-83 (4)現場建筑物及管道、支架、道路等設施的布置、周邊環境對煙囪拆除工程的安全和要求。 (5)《建筑施工高處作業安全技術規范》JGJ80-91 二、承包形式: 該工程包工包安全拆除施工,磚煙囪上部傾斜部分拆除,拆除至上部平臺處加固處理并重新安裝避雷針,施工中的一切輔材、機械器具、安全防護及安全、施工人員食宿由乙方負責,拆除廢渣由甲方處理,乙方不負責處理。
三、工程質量目標: 確保該工程為優良安全工程。 四、工程開竣工目標時間: 確保施工安全、總工期為15天(特殊天氣除外)。 五、高空作業安全生產措施 施工安全是煙囪拆除工程順利進行的前提,在施工過程中認真貫徹“預防為主”的方針,同時體現了施工隊伍的專業技術和企業的正規化,施工人員根據施工現場特殊環境和文明施工管理條例,特制定如下規定:
(1)、施工登高作業人員年滿25周歲,初中以上文化程度。乙方人員進場后必須接受甲方的安全監督,施工人員服飾達標,對作業人員進場施工前進行職業安全教育、學習或辦理施工人員臨時出入證。 (2)、嚴禁在工地內吸煙及攜帶火種和易燃、易爆、有毒、易腐物品入廠。 (3)、嚴禁未按規定辦理用火手續。 (4)、嚴禁損壞換熱站內各類其他生產設施。 (5)、按規定辦理煙囪拆除工作票、電氣作業、車輛出入票、安全作業票。 (6)、擔任煙囪拆除作業人員必須身體健康,無不適應高處作業的疾病和生理缺陷。(如患高血壓、心臟病、恐高癥等不宜從事高空作業人員不得從事高處高空作業) (7)、酒后、過度疲勞、情緒異常者不得上崗,保證以足夠的精力投入施工。 (8)、凡登高作業人員均持有省安全生產監督局頒發的特種作業安全操作證。 (9)、施工作業時應佩帶安全帽、使用安全帶。安全帶上的自鎖鉤應連接在單獨懸掛于建筑物頂部牢固部位的保險位。 (10)、作業人員勞保用口穿戴齊全方可進入施工現場,施工員并應牢記安全意識、積極于貴公司相部部門聯系溝通,嚴格遵循操作規程、遵紀守法,遵守貴公司的司紀司規。 (11)、作業人員登高作業時,必須認真學習和掌握高空作業知識,應當做到“四懂”、“四會”。“四懂”就是懂原理、懂結構、懂性能、懂工藝流程;“四會”就是會操作、會保養、會查故障、會小修。 (12)、作業人員登高作業時,不允許單獨一人進行作業,不得串崗作業、分工明細,各盡其責。 (13)、嚴禁動用業主方與施工無關的設備,如需動用時,必須征得業主方相關部門的同意認可。 (14)、作業人員在高處電氣焊使用過程中安排專人看火,注意風向,根據需要用石棉布等置擋,防止火花亂濺,并備滅火工具。 (15)、在磚煙囪拆除允許范圍內架設安全防護設施的同時,設置警示線或安全護欄,圈制五彩小紅旗或橫幅標語,并且設備醒目的警示標志及安排壹名專職安全監督員。主要行人通道有專人看管,嚴格控制區域內行人安全。 (16)、對易燃物(氧氣、乙煥)、帶電器具(電焊機、切割機等)必須經甲方同意方可使用,并嚴格按有關安全條例進行操作使用。 (17)、施工時向環境排放噪音、廢水、廢氣、廢渣應符合國家的排放標準。 (18)、為防止粉塵污染,嚴禁從建筑物向煙囪外往拋撒建筑垃圾物。 (19)、施工中特殊天氣和五級以上大風禁止登高作業施工。 (20)、電焊機使用三線布線規范,盡量避免斜向布線,更不允許隨意拉線,過路時必須垂直道路布置,并采取可靠的保護措施。 (21)、施工中的施工設備,材料必須按指定位置整齊擺放,做到分區管理,并分類擺放,嚴禁亂推亂放,嚴禁堵塞煙囪拆除通道和消防安全通道。 (22)、磚煙囪拆除過程中的廢磚等物品應該及時清運。 (23)、我方在施工過程中要愛護換熱站的設備,愛護花草樹木,嚴禁損壞,對施工中的確需進行處理的,需經甲方有關部分允許方可進行。 (24)、高空作業嚴禁高空墜物傷害低空人員和設備設施,所有施工器具材料等均以繩索傳遞,工程竣工后,我方做到工完、料凈、場地清。 (25)、施工中歡迎貴公司相關領導對我司施工作業現場進行安全生產監督、管理、指導。 綜上安全措施分類所述,施工人員作業時,應做到安全,文明施工、防火區域內嚴禁煙火,每天施工完畢,認真檢查,仔細清理現場有關物品,辦理相關施工過程中的交接手續,在施工前后過程中,嚴格把好安全關、質量關、工期關、端正自身員工服務態度,提高服務的質量,盡一切力量做到盡善盡美,確保整個工程從上到下絕對安全、環保、工期、質量萬無一失,順利安全交工。
|
