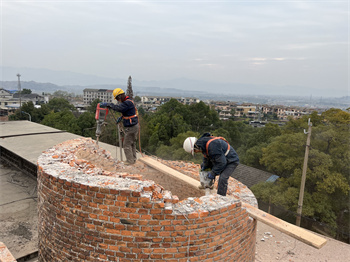

磚煙囪人工拆除的操作事項指在對實際案例中所產生的安全、技術問題進行闡述以及針對性解決方案。 案例:在泰安某及化工責任和義務有限責任公司老區經濟內鹽酸酸洗車間生產磚煙囪30米高兩座,并對人工拆除,包括運輸各種垃圾等。 磚煙囪人工拆除施工單位基本內容: 1、磚煙囪人工拆除施工工序 工具提前→防護→煙囪部分拆除→運輸垃圾等 2、磚煙囪人工拆除項目施工主要內容: 高15米磚煙囟全部人工部分拆除,不拆此基礎。在施工前,先將后地面以塔身為中心功能向外5米,用懸挑腳手架搭好6公尺,在懸挑腳手架的屋里從上到下圍好安全防護網,在從上到下圍上防護網使鑿巖機打下基礎的砼塊不得飛出安全防護網外從而如何保護行人生命安全。
三、磚煙囪人工拆除施工技術各種措施: 1、煙囟項目周邊全部搭設安全保護網,拆下的小塊不得超過240cm×25cm左右。 2、煙囟下端帽頭:用螺桿式空壓機打成小塊,在用充足的氧氣割掉混凝土。 3、在煙囟頂口環形系上18規格大?。?×37+1)的卷揚機,用騎馬飛奔式的鋼絲線頂緊以150毫米的寬度的生命安全灣,如果一兩只絲桿有左右移動,首先安全灣伸直,那么就立即措施相應措施處理方式,選用長環(銷釘¢20毫米)與吊鉤和輪軸(載重2噸)相連接。 4、整體拆除煙囪主要施工程序 1、扒桿去制作可以安裝 工廠煙囪下部會安裝扒桿一根,扒桿上掛小滑輪,同時安裝1.3t絞車一臺,常用于氧氣包,乙炔氣瓶等工程建設各種用具,機械設備及的兩垂直運送。 2、爬梯制作安裝 工廠煙囪外部和內部部分安裝三座活動中平臺提供,第一部平臺提供為操作平臺,第二部為防護平臺提供,第三部為防建筑墜落品臺,平臺提供外觀尺寸及安裝步驟類似。操作大平臺ma200鋪設安裝薄木板,且用竹篾固定,薄木板整體厚度為60mm,伸出手囪外總寬度和長度依次為1.5m、0.8m、2.1m。防護能力品臺上下方鋪防護墻,伸出手囪外總寬度為1.8m,其它平臺間距大為1.5m,當各種操作平臺提供非常接近防護品臺后,部分拆除操作大平臺, 翻至3.5m以下做全面防護其它平臺,用現存的防御平臺,在其下鋪木條操,三座平臺提供用安全防護網全部半封閉。 3、懸空鋼管架制做會安裝 懸立手腳架即大平臺的環箍。該箍用100×10的扁風制作中而成,槽鋼上每1.4m氬弧焊接1個100×100×10的圓鋼。在角以及鋼鐵而身上的問位中間φ20眼,以備拴接腰腿支撐,即肋條,牛腿由φ20端蓋與箍上角鋼拴接。瓜柱50×50×5的工字鋼去制作。
腳板箍的尺寸: 箍分為四片,每片的長度為5.5米,用雙軸承座拴接,軸套直徑約為φ20,桿絲為雙頭絲,絲長300mm全絲。 磚煙囪人工拆除同進制作完成可以調整箍,尺寸大小依接房人為2米4片,1.8米2片,0.5米4片,0.3米4片,1.0米4片。箍上每0.5米或箍中間部分鉚接100×100×10的扁鋼,以備于拴斜撐。 4、磚煙囪人工拆除操作方式大平臺的安全及保險相應措施: 吊籃作業:在平臺ma200砼體罐頸,固定一根φ20的鋼繩,鋼纜上有四個點,與品臺的四片包箍連通,確保全包箍在萬一磨斷的現象下,仍不出現明顯墜到具體情況。 5、廢料清理垃圾: 在完成磚煙囪人工拆除工作……前,先在低部必須打開2000×3000mm的直接出口,已拆除垃圾從進出口中清出。 在以上案例施工過程中,明顯的指數磚煙囪人工拆除操作事項以及需要注意的安全要點!
|
